Las Vegas Stadion: Spannen und Heben des Seiltragwerkes für die Dachkonstruktion
Zurück
Infrastruktur

Las Vegas Stadion: Spannen und Heben des Seiltragwerkes für die Dachkonstruktion

Im Jahr 2019 wurde Hebetec mit der anspruchsvollen Aufgabe beauftragt, das Dach des Allegiant Stadiums mithilfe modernster Technologie anzuheben. Dieses Projekt erforderte nicht nur den Einsatz von Heavy Lift-Standardlösungen, sondern auch die Entwicklung massgeschneiderter Prozesse, um den einzigartigen Anforderungen der komplexen architektonischen Struktur gerecht zu werden.

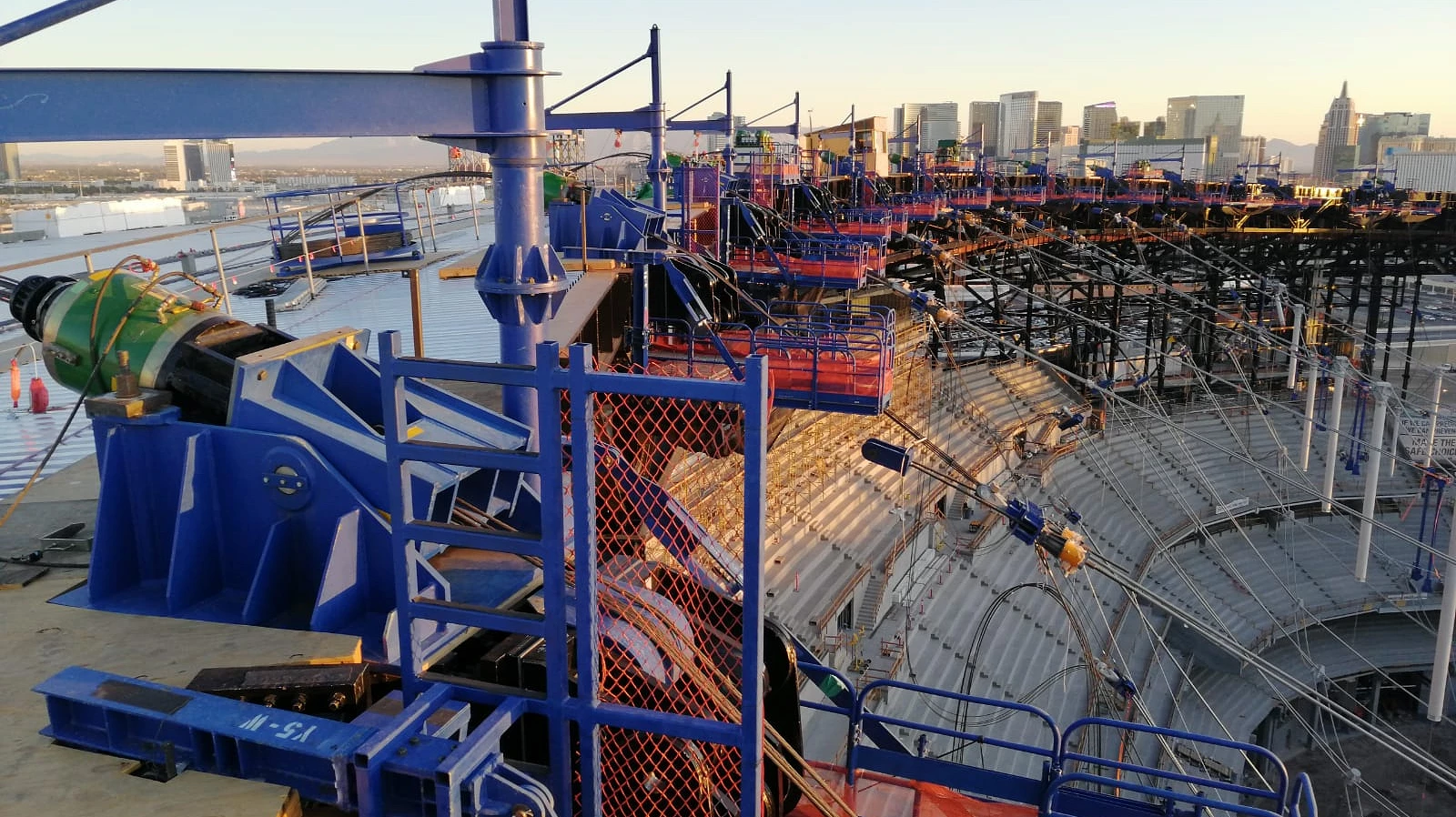

las_vegas_strand_jacks

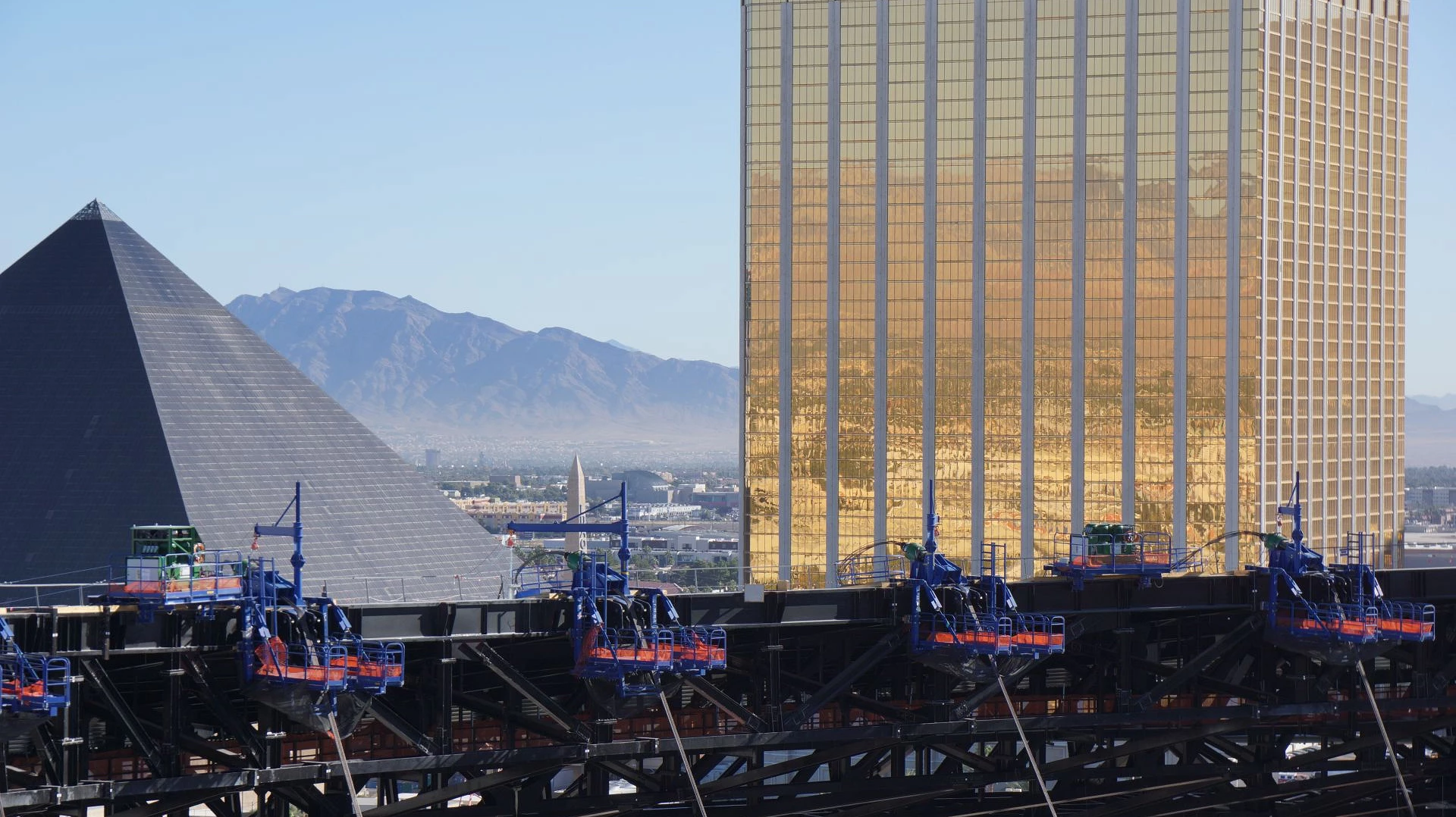

Las Vegas Stadium

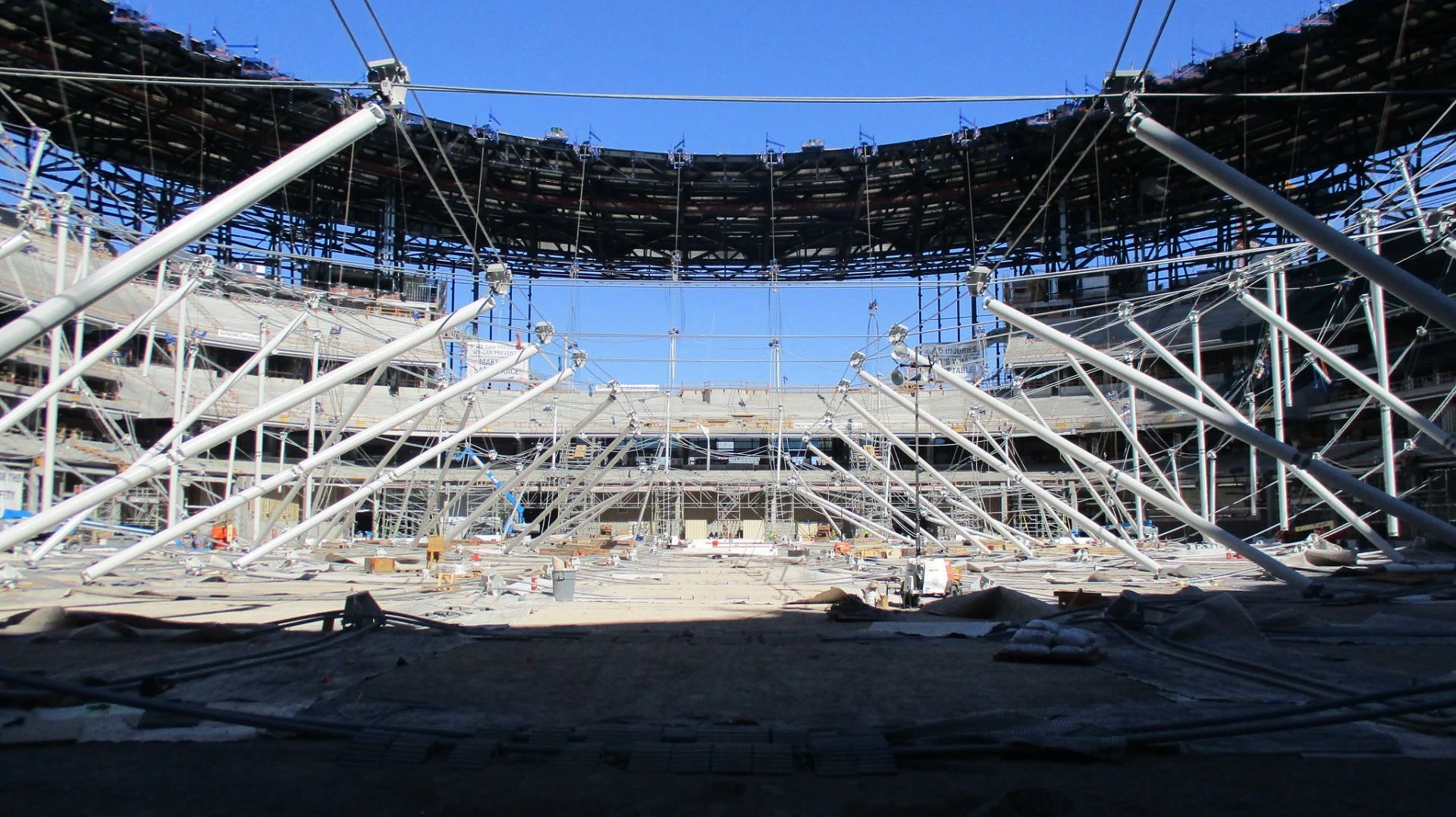

las_vegas_stadium_roof_2

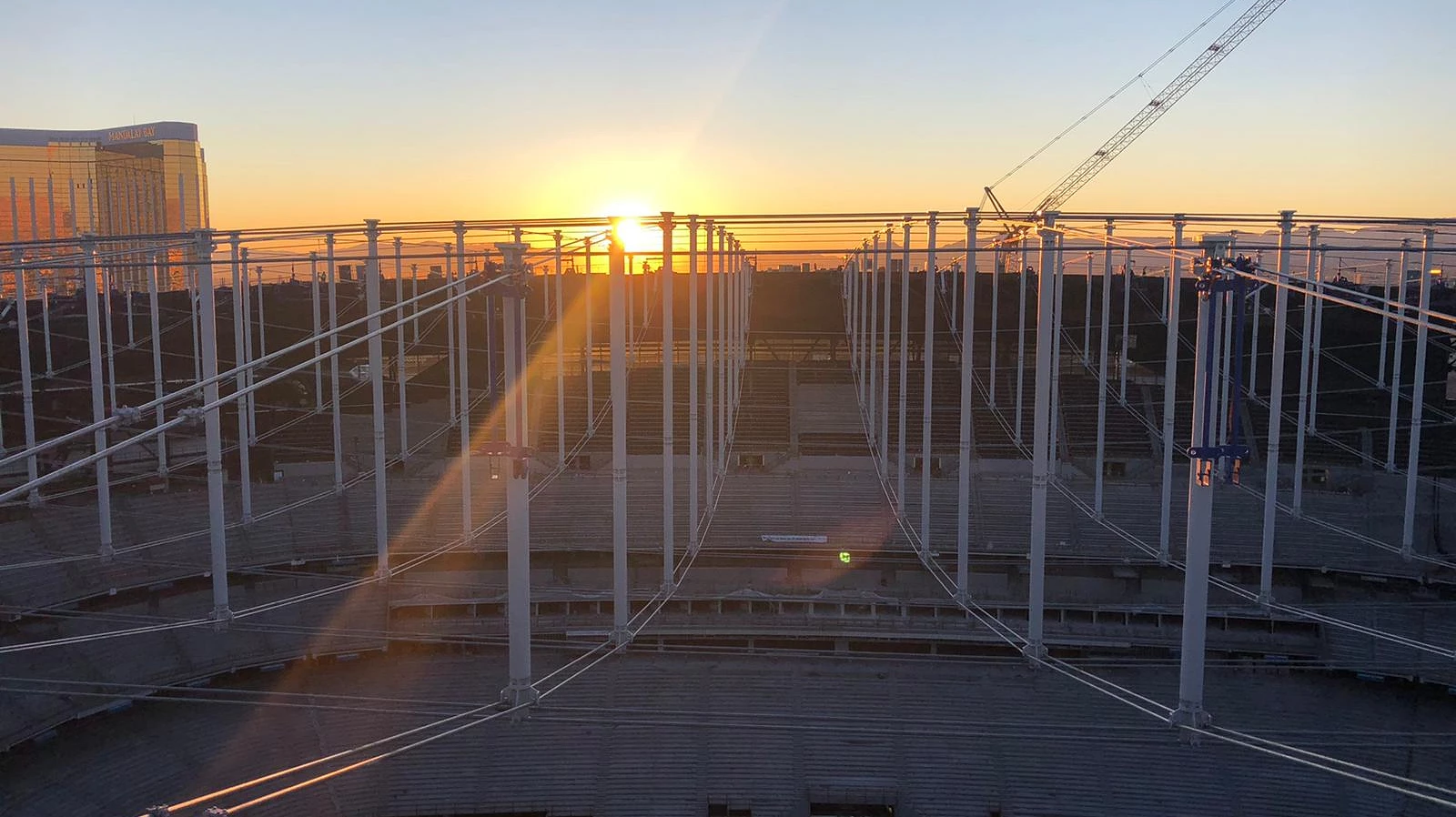

las_vegas_stadium_roof_3
Design

Verwendetes Equipment

Hebetec stellte für dieses Projekt 50 H-400 Litzenheber und 13 hydraulische Pumpen vom Modell PA-4-30 bereit. Diese Geräte wurden speziell für die hohen Belastungen und die komplexe Struktur des Seilnetz-Daches ausgewählt. Die Litzenheber spielten eine entscheidende Rolle bei der Vormontage des Daches am Boden und bildeten die Grundlage für den finalen Hub.

Litzenheber

Die verwendeten H-400 Litzenheber zeichnen sich durch ihre robuste Leistung bei Schwerlasthebungen bzw. Heavy Lifting aus. Ihre Fähigkeit, Lasten mit minimaler Abweichung zu bewältigen, war entscheidend, um jegliche Beschädigung der komplizierten Seilnetzkonstruktion zu verhindern.

Integration hydraulischer Einheiten

Die hydraulischen Pumpen PA-4-30 sorgten für die zuverlässige und effiziente Stromversorgung der Litzenheber. Die Synchronisation dieser Einheiten mit dem gesamten Hebesystem war unerlässlich, um die Integrität der Dachkonstruktion während des gesamten Hebevorgangs zu gewährleisten.

Moderne Steuerungssysteme

Ein zentraler Erfolgsfaktor des Projekts war die Integration eines computergesteuerten  SPS-Systems. Dieses System ermöglichte eine präzise Steuerung des Hebevorgangs und stellte sicher, dass jede Phase mit höchster Präzision ausgeführt wurde.

Visu_Lifting
Digitale SPS-Steuerung

Überwachung und Spannung

Die Konstruktionsvorgaben für das Seilnetzdach erforderten eine ständige Überwachung der von den Litzenhebern aufgebrachten Lasten. Um eine gleichmässige Lastverteilung auf der Dachfläche zu gewährleisten, wurden zwei Heber gleichzeitig entlang der vertikalen und horizontalen Achse gespannt.

Sicherheit und Präzision bei der Laststeuerung

Um die Auslegungslasten nicht zu überschreiten und potenzielle Schäden am Dach zu vermeiden, wurde das SPS-Steuerungssystem so konfiguriert, dass der von den Litzenhebern ausgeübte maximale Druck überwacht und begrenzt wird. Die Präzision der Drucksensoren mit einer Genauigkeit von 0,05 bar ~ 0.5t  bei einem 400-Tonnen-Litzenheber war entscheidend für die Einhaltung der Sicherheitsmargen.

Weitere technische Unterstützung

Neben den primären Heavy Lift-Mechanismen wurde ein separates Lasermesssystem mit sechs Punkten eingesetzt, um die Position des Seilnetzes präzise zu erfassen. Diese zusätzliche Präzisionsschicht stellte sicher, dass das Dach während des gesamten Hebevorgangs korrekt ausgerichtet war.

Erfolgreiche Dachhebung

Der Dachhub im Allegiant Stadium wurde erfolgreich und termingerecht abgeschlossen und fügt Hebetecs Portfolio ein weiteres erfolgreiches Stadiondachprojekt hinzu.

Las_Vegas_Schema

Fakten & Downloads

Fakten

Jahr: 2019-2020
Abmessungen: 211 x 170m
Kunde: Freyssinet, Inc.
Bauunternehmer: Mortenson Construction McCarthy Construction JV
Stahlseilen-Lieferanten: Fatzer AG

Equipment used

Litzenheber H-400 52
EV-37 50
Pumpen PA-4-30 15
Hydraulische Leitungen 1720m
Mess Laser 6
SPS-Steuerungssystem
Busboxes für SPS 13
Sensorkabel und Stromkabel
